Open Mall Ζακύνθου: οι υπόγειοι κάδοι που χάθηκαν και κάθε πληρωμή, έγγραφο προς έγγραφο
Το «Ανοικτό Κέντρο Εμπορίου» της πόλης, το Open Mall, εντάχθηκε στο ΕΣΠΑ τον Ιούνιο του 2019. Επτά χρόνια μετά, ο δρόμος δεν έχει τελειώσει, η προθεσμία του έχει παραταθεί έξι φορές, και από τα 15 υποέργα που προέβλεπε, έξι δεν ξεκίνησαν ποτέ: υπόγειοι κάδοι, ποδήλατα, δύο ηλιακά παγκάκια, ηλιακό δέντρο και πλατφόρμα επιχειρηματικότητας.
Διαβάσαμε όλες τις αποφάσεις του Δήμου για το έργο στη Διαύγεια (167), τις αποφάσεις του Υπουργείου για τη χρηματοδότηση, τις εκθέσεις εκτέλεσης προϋπολογισμού ως τον Αύγουστο του 2026, και τις μελέτες. Για κάθε ευρώ που λέμε ότι πληρώθηκε, παραθέτουμε το χρηματικό ένταλμα και την εντολή πληρωμής του, με τον ΑΔΑ τους.
Με μια ματιά
- Υπόγειοι κάδοι
- 8 στη μελέτη, 0 στον δρόμο. Δύο διαγωνισμοί χωρίς καμία προσφορά· εκτός χρηματοδότησης από τον Ιούλιο 2025.
- Κύριο έργο (οδοί)
- Από 739.200 € σε 1.078.011 € (+46%). Ο Δήμος βάζει από δικά του τουλάχιστον 122.134 €.
- Πληρωμένα
- 944.619 € στον ανάδοχο σε 14 πληρωμές, ίσα στο λεπτό με την εκτέλεση προϋπολογισμού.
- Προθεσμία
- 15/10/2026, μετά από 6 παρατάσεις. Η χρηματοδότηση λήγει 31/12/2026.
- Έλεγχος ΕΣΠΑ
- Επιτόπια επαλήθευση της ΕΥΔ «Ανταγωνιστικότητα» στις 24–25/9/2026.
Οι υπόγειοι κάδοι: τι προέβλεπε η μελέτη

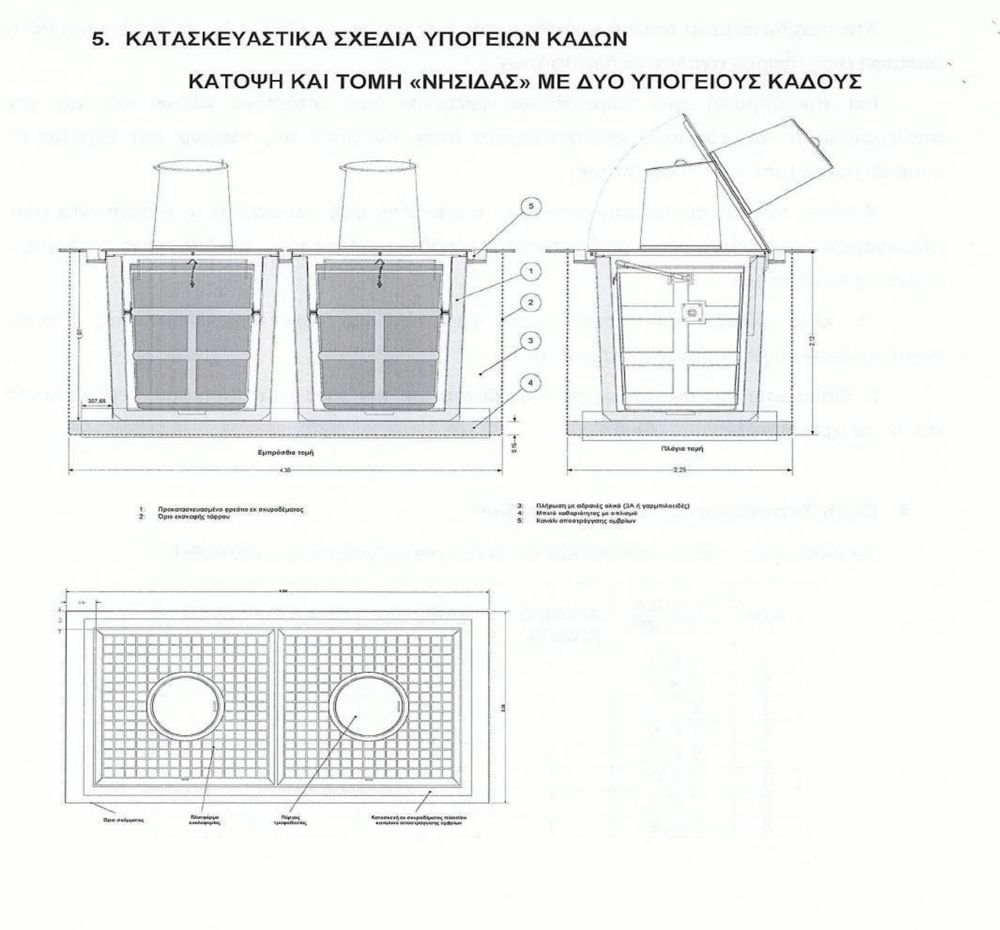

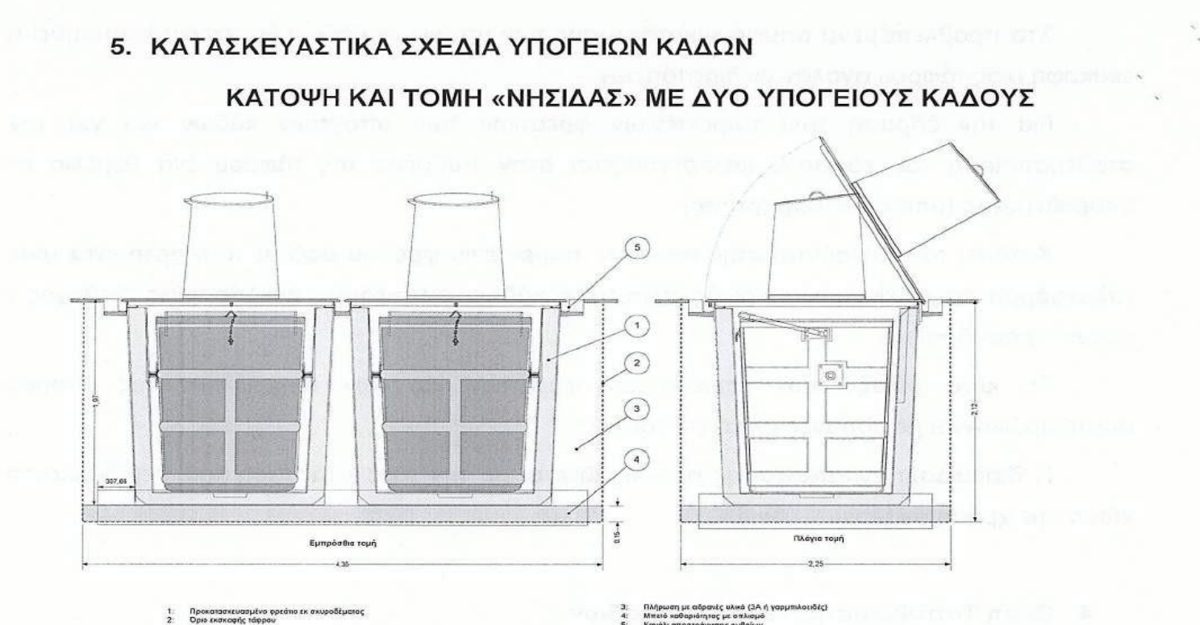

Η μελέτη του υποέργου 6 (Νοέμβριος 2018) ξεκινά από ένα πρόβλημα που βλέπει όποιος περπατά στο κέντρο: «συστάδες» τροχήλατων κάδων που πιάνουν τον δρόμο, ξεχειλίζουν και μυρίζουν το καλοκαίρι. Η λύση ήταν 8 υπόγειοι κάδοι των ~3.000 λίτρων, σε «νησίδες» του ενός ή δύο κάδων. Φρεάτιο από σκυρόδεμα, πλατφόρμα πεζοδρομίου με επένδυση γρανίτη, πύργος τροφοδοσίας από ανοξείδωτο χάλυβα, και αισθητήρες πλήρωσης με λογισμικό που βγάζει τη βέλτιστη διαδρομή του απορριμματοφόρου. Κόστος: 12.000 € ο κάδος, 119.040 € με ΦΠΑ.
Τι έγινε από εκεί και πέρα:
Ένταξη στο ΕΣΠΑ ως υποέργο 6 «Προμήθεια υπόγειων κάδων», 119.040 €. 75Χ0465ΧΙ8-ΤΥΕ
Ένας διαγωνισμός για 8 διαφορετικές προμήθειες μαζί (WiFi, κολώνες, πλατφόρμα, κάδοι, ποδήλατα, παγκάκια, δέντρο), 475.196 €, με έναν και μοναδικό ανάδοχο. Ψ1Τ6ΩΡ1-5ΦΤ
Καμία προσφορά. Ο διαγωνισμός κηρύσσεται άγονος. 6ΞΞ7ΩΡ1-Β2Γ
Επαναδημοπράτηση ανά ομάδα, «λόγω μη δυνατότητας σύστασης πολυμελούς κοινοπραξίας». Οι κάδοι γίνονται ομάδα Δ. Ψήφοι 5–2. 90ΧΦΩΡ1-ΜΡΒ
Προσφορές ήρθαν μόνο για WiFi, κολώνες και πλατφόρμα. Για κάδους, ποδήλατα, παγκάκια και δέντρο: καμία. ΨΒ82ΩΡ1-Ω3Γ
Νέες δεσμεύσεις πιστώσεων με τίτλο «υπόγειοι κάδοι»: 119.040 + 11.284 + 11.160 €. Οι δύο μικρότερες χρεώνονται στους κωδικούς των ηλιακών παγκακιών. 9ΟΚΥΩΡ1-ΕΨΩ · 97ΧΗΩΡ1-ΑΡ1 · 6ΗΘ7ΩΡ1-4Ν5
Το Υπουργείο εντάσσει τη Β΄ φάση (ΟΠΣ 6017430). Παραδοτέα: 1, 2, 3, 5, 7–15. Το υποέργο 6 δεν υπάρχει πια. 95ΠΔΗ-ΣΘΚ
Ο προϋπολογισμός του Δήμου κρατά ακόμη 119.040 € για «Προμήθεια υπόγειων κάδων», με 0 € πληρωμένα. ΨΥΕΦΩΡ1-Ο0Λ
Δεν βρήκαμε καμία απόφαση που να ακυρώνει ρητά τους κάδους ή να εξηγεί γιατί εγκαταλείφθηκαν. Απλώς λείπουν από τη νέα ένταξη. Αν υπάρχει τέτοια απόφαση, θα χαρούμε να τη δημοσιεύσουμε.
Το κύριο έργο: 46% ακριβότερο, έξι παρατάσεις
Η ανάπλαση των οδών δημοπρατήθηκε τον Οκτώβριο του 2020 και ανατέθηκε στην 3Κ Τεχνική ΑΕ με έκπτωση 23%. Η σύμβαση υπογράφηκε την 1/12/2021, στα 739.200 € με ΦΠΑ. Από τότε:
- 1ος Ανακεφαλαιωτικός Πίνακας (10/2023): 836.745 €. ΨΧ9ΣΩΡ1-Υ10
- 2ος ΑΠΕ και 1η συμπληρωματική σύμβαση (3/2025): 1.078.011 €, δηλαδή +338.811 €. Στον ίδιο πίνακα μηδενίζονται τα 25 beacons με το λογισμικό τους και οι πληροφοριακές πινακίδες, ως «προμετρητικό σφάλμα». Ρ9ΥΠΩΡ1-Τ00
- Ίδια συμμετοχή (6/2025): η υπέρβαση δεν καλύπτεται από το ΕΣΠΑ. Ο Δήμος αναλαμβάνει τουλάχιστον 122.134,34 € από δικά του έσοδα, «όπως αυτή θα διαμορφωθεί». 9ΥΝΝΩΡ1-ΓΑΓ
- Διακοπή εργασιών (5/2024): κατ’ αίτηση του αναδόχου, ως 1/9/2024: θερινή απαγόρευση εργασιών στο κέντρο, καθυστέρηση της συμπληρωματικής σύμβασης, έλλειψη προσωπικού. Έναν μήνα νωρίτερα, στη Δημοτική Επιτροπή, ο Κ. Πέττας χαρακτήρισε «απαράδεκτο» ότι πέρασαν μήνες χωρίς εργασίες. 9ΕΑΦΩΡ1-9Υ5 · ΨΑΟ3ΩΡ1-ΟΤΠ
- Έξι παρατάσεις: 1/6/2023 → 30/10/2023 → 30/4/2024 → 21/7/2025 → 31/12/2025 → 15/10/2026. Στην τελευταία, τον Απρίλιο, ο Δ. Μουζάκης δήλωσε ότι «οι λόγοι δεν δικαιολογούνται» και μαζί με τον Κ. Πέττα ψήφισε «παρών». ΡΝΩΟΩΡ1-ΠΤΥ
Τι πληρώθηκε και τι όχι
«Πληρώθηκε» σημαίνει εδώ ότι βρήκαμε χρηματικό ένταλμα του Δήμου και εντολή πληρωμής του Προγράμματος Δημοσίων Επενδύσεων για το ποσό, και ότι το ποσό εμφανίζεται ως πληρωμένο στην εκτέλεση του προϋπολογισμού. Όπου γράφουμε «καμία πληρωμή», ψάξαμε εντάλματα και εντολές με τον ανάδοχο και τον κωδικό του έργου και δεν βρήκαμε κανένα.
| Υποέργο | Ανάδοχος | Σύμβαση € | Πληρωμένα € | Έγγραφα |
|---|---|---|---|---|
| 1 · Ανάπλαση οδών | 3Κ Τεχνική ΑΕ | 1.078.011 | 944.619 | 14 πληρωμές, από την προκαταβολή ΨΓΚ5ΩΡ1-1ΙΔ ως τον 13ο λογαριασμό ΡΣ8ΘΩΡ1-4ΙΔ (7/2026) |
| 2 · Free WiFi | Τάκης Γ. Ζαριφόπουλος ΑΕ | 73.531 | 73.531 | ΧΕ 158/2025 6ΚΑ1ΩΡ1-ΦΥ8 · εντολή 6ΦΡ6ΩΡ1-ΒΥΦ |
| 3 · Αυτόνομες βυθιζόμενες κολώνες | Τάκης Γ. Ζαριφόπουλος ΑΕ | 85.910 | 85.910 | ΧΕ 199/2025 60ΓΘΩΡ1-ΓΘ3 (τιμ. 29/10/2024, πρωτόκολλο παραλαβής) · εντολή 6ΗΩΠΩΡ1-ΩΕΞ |
| Κολονάκια ΣΑΤΑ (εκτός ΕΣΠΑ) | Γ. Γλάβας | 48.500 | 0 | Ανάθεση 6ΦΝ3ΩΡ1-ΛΧΕ · προθεσμία 31/10/2025 · κανένα ένταλμα |
| 5 · Πλατφόρμα έξυπνης πόλης | DOTSOFT ΑΕ | 55.800 | 55.800 | ΧΕ 713/2024 ΨΞΘΗΩΡ1-Φ9Ρ · εντολή 6ΓΤΖΩΡ1-ΝΘΗ |
| 6 · Υπόγειοι κάδοι | — | — | 0 | Δύο άγονοι διαγωνισμοί · εκτός Β΄ φάσης |
| 7 · Ποδήλατα · 8–9 · Παγκάκια · 10 · Ηλιακό δέντρο | — | — | 0 | Άγονα το 2023 · παραμένουν στη Β΄ φάση χωρίς ανάδοχο |
| 12 · Σύνταξη φακέλου | Waste Water and Energy ΙΚΕ | 24.800 | 24.800 | ΧΕ ΩΩΑ5ΩΡ1-2ΩΞ (επανέκδοση) · απόδοση ΠΔΕ Ψ9ΔΔΩΡ1-Ψ3Ρ |
| 13 · Σύμβουλος υποστήριξης | Living Prospects ΕΠΕ | 19.900 | 0 | Ανάθεση ΨΞΙ4ΩΡ1-1ΚΘ · παράταση ως 25/6/2026 · κανένα ένταλμα |
| 14 · Οθόνες & ταπέτα | Π&Π Τεχνική ΙΚΕ · Α. Κιούλος | 190.157 | 190.157 | Οθόνες ΨΣΖΥΩΡ1-Ζ5Β / ΡΕΨΥΩΡ1-ΝΚΚ · ταπέτα ΡΘΤΒΩΡ1-8Θ6 / 9ΡΚΟΩΡ1-Ω43 |
| 14 · Πινακίδες NFC & Open Mall | Cloudprint ΙΚΕ | 20.205 | 0 | Παράδοση μετατέθηκε «οριστικά» ως 30/7/2026 Ρ0Ε9ΩΡ1-Ο6Ω |
Προσοχή στα δύο «κολωνάκια». Οι αυτόνομες βυθιζόμενες κολώνες του ΕΣΠΑ (13 ηλεκτροϋδραυλικές, με καρταναγνώστες, και 26 σταθερές) εξοφλήθηκαν πλήρως τον Φεβρουάριο του 2025: 69.282,02 € + ΦΠΑ = 85.909,70 €, όσο ακριβώς και η σύμβαση. Τα σταθερά και κινητά κολονάκια από ΣΑΤΑ είναι ξεχωριστό έργο, με ανάθεση τον Οκτώβριο του 2024. Γι’ αυτά δεν υπάρχει καμία πληρωμή, και ο προϋπολογισμός του 2026 κρατά ακόμη 30.000 € ανεκτέλεστα.
Οι μελέτες: δείτε τις μόνοι σας
Οι τεχνικές προδιαγραφές όλων των προμηθειών βρίσκονται σε ένα έγγραφο 215 σελίδων, τη διακήρυξη ΨΔΙΒΩΡ1-Ζ92 (Απρίλιος 2023). Οι σελίδες με τις μελέτες είναι σαρωμένες εικόνες και δεν αναζητούνται ως κείμενο. Τις χωρίσαμε ανά υποέργο:
| Υποέργο | Τι περιλαμβάνει | Σελίδες πρωτοτύπου | Απόσπασμα |
|---|---|---|---|
| 2 · Free WiFi | 30 σημεία πρόσβασης, 2 έτη cloud controller · 73.656 € | ΨΔΙΒΩΡ1-Ζ92, σελ. 92–105 | |
| 3 · Βυθιζόμενες κολώνες | 13 βυθιζόμενες Ø270 mm, 13 καρταναγνώστες, 100 κάρτες, 26 σταθερές · 86.056 € | ΨΔΙΒΩΡ1-Ζ92, σελ. 106–113 | |
| 5 · Έξυπνη πόλη | Προδιαγραφές πλατφόρμας · 74.400 € | ΨΔΙΒΩΡ1-Ζ92, σελ. 114–124 | |
| 6 · Υπόγειοι κάδοι | 8 κάδοι 3 m³, νησίδες, κατασκευαστικά σχέδια · 119.040 € | ΨΔΙΒΩΡ1-Ζ92, σελ. 125–140 | |
| 7 · Ποδήλατα | 20 ποδήλατα, 24 θέσεις, 1.000 κάρτες · 50.000 € | ΨΔΙΒΩΡ1-Ζ92, σελ. 141–156 | |
| 8–9 · Ηλιακά παγκάκια | Ένα έξυπνο παγκάκι ανά υποέργο · 11.284 € και 11.160 € | ΨΔΙΒΩΡ1-Ζ92, σελ. 157–172 | |
| 10 · Ηλιακό δέντρο | Ένα δέντρο με φόρτιση, WiFi, οθόνη, κρύο νερό · 49.600 € | ΨΔΙΒΩΡ1-Ζ92, σελ. 173–180 | |
| 14 · Εμπορική ταυτότητα | 152 οθόνες 43″, 152 πινακίδες NFC, 152 πινακίδες Open Mall, 152 ταπέτα | ΨΡ1ΧΩΡ1-ΛΛ2, σελ. 45–54 | |
| 1 · Ανάπλαση οδών | Τεχνική περιγραφή · ποσότητες ανά άρθρο στον 2ο ΑΠΕ | 6ΡΠΛΩΡ1-6ΛΠ, σελ. 20–21 · Ρ9ΥΠΩΡ1-Τ00, σελ. 3–17 | — |
Η πλήρης μελέτη 72/2018 για την ανάπλαση των οδών δεν έχει αναρτηθεί στη Διαύγεια· υπάρχει μόνο η απόφαση έγκρισής της.
Τα ερωτήματα
- Γιατί εγκαταλείφθηκαν οι 8 υπόγειοι κάδοι, και ποιο όργανο το αποφάσισε; Υπάρχει σχέδιο να γίνουν με άλλη χρηματοδότηση;
- Γιατί ο προϋπολογισμός του 2026 κρατά ακόμη 119.040 € για μια προμήθεια που δεν χρηματοδοτείται πια;
- Τα κολονάκια ΣΑΤΑ: η προθεσμία έληξε 31/10/2025. Τοποθετήθηκαν; Αν ναι, γιατί δεν έχει πληρωθεί τίποτα; Αν όχι, τι γίνεται με τη σύμβαση;
- Ποδήλατα, παγκάκια και ηλιακό δέντρο παραμένουν στη Β΄ φάση χωρίς ανάδοχο, με τη χρηματοδότηση να λήγει 31/12/2026. Πότε θα βγουν ξανά σε διαγωνισμό;
- Πόση θα είναι τελικά η ίδια συμμετοχή του Δήμου στο κύριο έργο, πάνω από τα 122.134 €;
- Τι θα γίνει αν το έργο δεν ολοκληρωθεί ως τις 15/10/2026;
Πηγές & τεκμηρίωση
- Ένταξη Α΄ φάσης στο ΕΠΑνΕΚ, ΟΠΣ 5037858: 75Χ0465ΧΙ8-ΤΥΕ
- Ένταξη Β΄ φάσης στο «Ανταγωνιστικότητα 2021-27», ΟΠΣ 6017430, 1.293.077 €: 95ΠΔΗ-ΣΘΚ
- Επιτόπια επαλήθευση 24–25/9/2026: ΨΤ6ΝΗ-ΓΜΩ
- 2ος ΑΠΕ – 1η συμπληρωματική σύμβαση: Ρ9ΥΠΩΡ1-Τ00 · ίδια συμμετοχή: 9ΥΝΝΩΡ1-ΓΑΓ
- Διακήρυξη προμηθειών με τις μελέτες: ΨΔΙΒΩΡ1-Ζ92
- Εκτέλεση προϋπολογισμού Αυγούστου 2026: ΨΥΕΦΩΡ1-Ο0Λ
- Όλες οι αποφάσεις του Δήμου, οι πληρωμές και οι κωδικοί προϋπολογισμού: diavgeia.polites-zante.com
Τα ποσά προέρχονται από τα εντάλματα, τις εντολές πληρωμής και τις εκθέσεις εκτέλεσης προϋπολογισμού που ανάρτησε ο ίδιος ο Δήμος. Κάποια PDF του Δήμου έχουν χαλασμένη κωδικοποίηση ή είναι σαρωμένα και διαβάστηκαν με το χέρι ή με OCR. Αν εντοπίσετε λάθος, πείτε μας και θα το διορθώσουμε.
